各单位:
现针对收到的各单位对本次招标项目提岀的质疑逐一作如下回复:
1、此项目属于大型项目,为保证报价统一,须有一套整体统一的流程图和技术规格书,麻烦贵司提供。
回复:此次招标为设备釆购招标,不涉及到工艺安装及配管,而且各设备均为标准配置,“技术规格书”详见招标文件附件6,流程图仅作为参考。
2、此项报价是否需要含现场管线和电缆,如需请给提供现场平面布置图和管道图纸。
回复:此次招标为设备采购招标,不涉及管线、电缆.
3、招标文件第二部分货物技术参数要求中LNG、LCNG加气站部分中P14,9中要求LNG加液机要求加液回气双计量,P61单台LNG加气机供货配置清单中LNG加气机带一个质量流量计,请明确是否为双计量?
回复:LNG加液机釆用“双计量”,质量流量计品牌、型号分别为:艾默生CMF100、CMF025,加液软管长度为6米。(以货物技术参数要求为准)
4、 P161单台LNG加气机供货配置清单中LNG加气机带一个CMF100质量流量计,CMF100系列流量计已停产,艾默生M10系列为其替代产品,是否可以使用M10系列流量计?
回复:经了解质量流量计品牌为艾默生CMF100、CMF025均仍然在生产,所以不需要选用替代产品,而且M10存在不足之处。
5、招标文件第二部分货物技术参数要求中LNG、LCNG加气站部分中P12LNG潜液泵:三级泵,是否可以选用二级泵,二级泵符合参数要求,供货周期快。
回复:请按照招标文件要求执行。
6、招标文件第二部分货物技术参数要求中站控系统、LNG泵、卸车橇、LNG泵、卸车橇、LNG加液机、CNG双枪加气机、调压计量加臭设备撬、CNG减压撬推荐品牌未有本公司品牌,请贵司确认是否可以增加本公司品牌?
回复:站控系统、LNG泵(卸车增压)撬、柱塞泵撬可以使用本公司产品,但是必须在答疑公示后三日内提供配置表及流程图,相关主要配套产品必须按照“招标文件技术参数要求”选择品牌。
7、招标文件第二部分货物技术参数要求中推荐品牌中如未有符合要求的产品,请问是否可以由设备厂家更换符合要求的品牌。
回复:增加推荐品牌热水炉“扬州斯大锅炉、北京科诺、北京奥林匹亚、天津宝城锅炉”;热水循环泵“上海东方泵业、浙江南方泵业、中成泵业、上海阳光泵业”;仪表风系统“浙江舟山宏盛空压机、北京索瑞特品牌、浙江优盛气源设备有限公司”。
8、LNG充瓶主要工艺设备和充装管路设置在哪个区域?
回复:LNG充瓶装置设在供应(气化)站区。
9、此招标项目所有设备是否在同一个站内?
回复:本次招标设备分为:LNG、L-CNG加气站部分和供应(气化)站部分(其中:供应站部分内含LNG卸车、储存、充装、调压、计量、加臭及CNG卸车、调压、计量、加臭等功能);两部分在同一地址分别建站。
10、P161页LNG加气机加气枪、回气枪要求釆用滨海通惠标准及接口,请提供该标准和接口形式。
回复:加气机釆用“标准配置及接口”。
11、招标文件中多处提及“冗余”,是否指的是PLC冗余?是否需要配置冗余?
回复:“冗余”指站控系统按双冗余设计,即PLC、电源、通讯、上位机均考虑冗余配置,确保系统运行安全、稳定性。
12、储罐增压器、卸车增压器供货是否为气化器设备单体,还是集成相关阀门、管路、底座等成撬产品?
回复:加气站部分:卸车增压气化器、储罐增压气化器、EAG气化器与潜液泵联合成撬(详见“招标文件技术参数要求”)。
13、站控系统中,工控机和上位机是否为进口品牌?有无推荐品牌?
回复:PLC、上位机(工控机)均为进口牌。
PLC: 西门子、罗克韦尔、施耐德、ABB。
上位机: 1、工控机: 研华、戴尔、罗克韦尔;2、显示器(27英寸):飞利浦、三星、华硕(详见“参数要求”)。
14、LNG潜液泵常用为2级泵或4级泵,请确认是否必须选用三级泵。
回复:按照招标文件要求执行。二级泵不可以替代三级泵的功能,四级泵价格远远超过三级泵且没有必要;
15、设计压力为1.6MPa的气化器可否选用3003型号铝材。
回复:设计压力为1.6MPa的空温式气化器铝材型号为L6063;
16、 招标文件57页水浴式加热器中技术要求第8、9项,水浴加热器中翅片管,是否必须满足低温工业氧气清洗标准,请确认。
回复:文件57页中第8、9两条系笔误,应删除;
17、是否有设计院关于ING潜液泵撬、LCNG柱塞泵撬、CNG减压撬调压计量加臭撬等设备的工艺流程图,如有请提供。
回复:流程图详见附件3,仅供参考。
18、主要设备技术规范书中第8项空温式换热器中,招标文件要求严禁换热管表面结冰,由于LNG温度极低,在潮湿或阴雨天气不可避免产生结冰现象,请明确。
回复:关于结冰问题,极端天气除外;
19、主要设备技术规范书中第9项,防爆型数字式汽车衡技术要求检验和测试中,第9条要求计量性能由安徽省计量设备检测院检测验收合格,请明确。
回复:第9项中有关“安徽省计量”的内容系笔误,应删除;
20、请提供站区内由自控系统控制的阀门、仪表、火焰探测器、燃气探测器等仪表的数量和自控说明。
回复:自控系统的阀门、仪表、火焰、燃气探测器等仪表数量按规范配置(可参照附件3工艺流程图),且不应低于国家标准规定。
21、招标文件13LNG、CNG供应站自控系统第(8)条要求阀室安全控制,请提供具体说明
回复:供应站自控系统第(8)条要求阀室安全控制为:站控系统中予留六个点作为站外管网信号接入口。
22、招标文件13.5产品质量及质量保证中要求质量保证期为该设备验收及正式投入运行后24个月,而招标说明书中要求质保期大于12月,请确认
回复:关于13.5站控系统中质量保证期为24个月与说明书中要求质保期大于12个月,并不矛盾。
23、招标文件17技术及安装服务中要求负责所有设备的现场吊装、安装、调试。其中,业主仅负责设备的基础等混凝土基础。请确认此次指标是否包含现场工艺管道安裝,如包含请提供施工图纸。
回复:不包含现场工艺管道安裝。招标文件中17.1技术和安装服务要求应修改为:设备到达现场后,供货商在接到业主书面通知两天内派遣有经验的技术人员到达现场参加业主组织的开箱验收。
24、招标文件LNG、LCNG加气站部分技术规格书中4.9保温中,保温技术要求按照LTD弹性体+T弹性体执行。泵撬内保温形式为真空管保温,请确认。
回复:保温形式为“泵撬内保温形式为真空管保温”。
25、招标文件LNG、LCNG加气站部分技术规格书中5.2压力实验中,要求为水压试验。根据ING特性,建议使用气压试验。请确认。
回复:关于压力试验问题,按规范执行,该水压试验的水压试验,不能水压试验的按气压试验.
26、LNG加液机是否为双加液枪、双回气枪、加液和回气共4流量计配置,请确认。
回复:LNG加液机为一机一加液一回气双计量。
27、请确认CNG储气瓶组高中低压气瓶体积比例是否为1:1:1
回复:CNG储气瓶为1:1:1配置。
28、本项目为设备采购,大型设备一般均为工地车板交货,由专业安装公司直接从车板上吊装至设备基础上,不存在单独的卸车,建议报价范围中取消“装卸费”。
回复:投标报价中含装车费用,不含卸车费用。
29、是否可以将“经甲方及市级及以上特种设备检验检测机构验收”改为“经甲方及工地监理点件验收”,因为特种设备检验检测机构仅在设备安装调试一段时间后才会验收出具安装监检报告,并不会在设备到场时单独验收。
回复:按照招标文件要求执行。因为设备到场后,必须由当地特检部门检测验收合格后才可以安装。
30、“工程全部竣工(含土建)经市级燃气行业主管部门竣工备案验收合格后满6个月并待政府审计部门出具审计结论后7日内付至审计价的95%;”本项目为单体设备采购,与土建竣工验收没有直接关系也不存在价格变动审计,建议改为“工程经特种设备检验检测机构验收后,支付至合同价的95%”。
回复:按照招标文件要求执行。因为竣工验收必须含土建一起验收。
31、招标文件中要求储罐、卸车潜液泵橇、高压柱塞泵橇要求按照TXLNG18-021-GY-01《LNG、L-CNG带测量点工艺流程图》,请提供该流程图,如没有统一的流程,各家供货范围、功能、阀门数量均会有较大差异。
回复:按规范、标准配置,详见附件4。
32、P45,工厂试验中的“静态蒸发率测量、维持时间测量”,该两项试验,需要每台储罐充满液氮及大量时间才能完成,如确实需要做,建议由业主安装公司现场试验,供货商技术配合。
回复:由中标人按规范、标准进行。
33、P129 “供货及服务范围应包括所有设备及系统设计、制造、供货(含温度计、压力表、流量计、安全阀、压力容器、防雷检测等,出具业主所在地政府机构的检定报告)、运输、安装、调试、培训,并参与测试公司组织的试运行和性能考核测试,提出规划和指导意见。”请明确是否不含安装,如果不含,“业主所在地政府机构的检定报告”一般由安装公司当地送检。
回复:不含安装。“出具业主所在地政府机构的检定报告”不变,
34、供货范围包含(1)数字式汽车衡为厂内制造,现场整体吊装、安装、调试;(2)供货范围内设备的防雷、接地、防静电等所有配套设施的建设和安装;请明确是否不含装卸、安装?供货商仅提供安装技术指导、调试。
回复:按照招标文件要求执行。因为数字式汽车衡为供应商现场安装产品;
35、P130,“氮气及液氮等启动、调试时所需工质由供货商提供,计入合同总价。”请明确是否不含安装,如果不含安装的,这些调试物资也由业主或安装公司负责,供货商仅参与调试。
回复:按照招标文件要求执行。因为能否一次调试、预冷成功,关键在于设备制造质量和安装质量,而设备制造存在质量问题,会导致重新调试、预冷。
36、在招标文件第七部分过滤调压计量加臭设备技术规格书中“快开盲板的头盖、夹紧装置和端部应使用锻钢制造”请明确主管路及BOG路过滤器是否均采用快开盲板形式,若是请明确快开盲板形式。
回复: 按照招标文件要求执行。
37、技术规格书中要求调压器配监控、超压切断且自带切断装置,请问是否可以采用分体式,另调压模式是否为切断阀+监控调压器+工作调压器形式?
回复:可采用分体式,调压模式为切断阀+监控调压器+工作调压器。

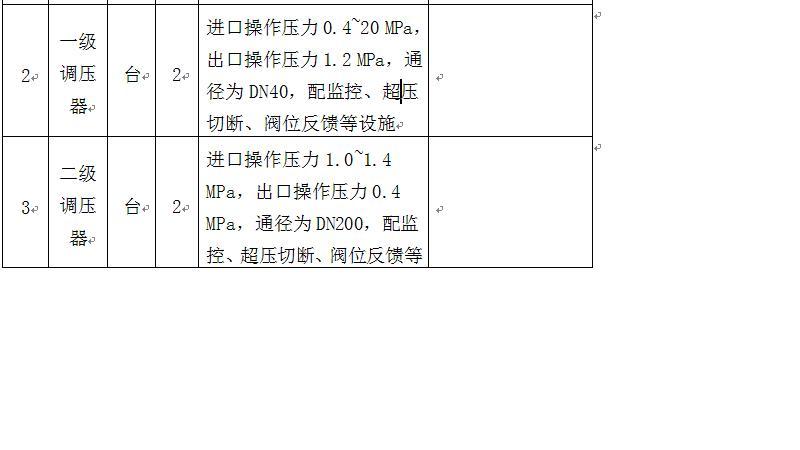

38、在过滤调压计量加臭设备性能表中给出了调压器口径,请明确是以此口径为准,还是以供货商计算口径为准。
回复:按照招标文件要求执行。
39、在CNG减压计量加臭设备中给出了调压器品牌要求,请问在过滤调压计量加臭设备中调压器是否有品牌要求。
回复:调压器选用Tartarini、Fiorentini、Rmg、Tormene等进口品牌。
40、技术规格书中要求调压器为轴流式且调压精度为1%,请问是否可以采用截止式调压器,比如fisher品牌,调压精度1.5%。
回复:可选用截止式,调压精度按照招标文件要求执行。

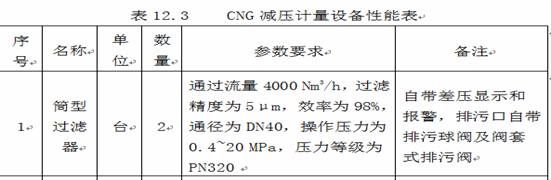

41、CNG减压计量加臭设备
此表中描述的过滤器技术要求为门站专用,并不适用于CNG减压撬,建议以我公司自有生产模式为准
回复:过滤器可采用筒型或非筒型结构,过滤精度需满足下游设备使用要求。
此表中描述的调压器技术要求为门站专用,并不适用于CNG减压撬,建议以我公司自有生产模式为准。另外调压器口径经计算远小于文件要求,是否以供货商计算为准。
回复:调压器需为原装进口并提供原产地证明及报关单,调压器口径以供货商计算为准,调压器需带有超压切断功能。
42、在技术规格书中提到了快开盲板,并不适用于CNG减压撬,建议取消。
回复:过滤器的设计需满足使用要求。
43、技术规格书中提到的技术要求多为门站专用,而我公司对CNG减压撬拥有多年的生产制造经验,建议采用我公司标准化产品,在满足使用功能的前提下,可很大程度上缩短供货周期。
回复:按照招标文件要求执行。
44、60立储罐的放空口,我司产品及行业内多数产品一般只配置一个D32的放空口,招标文件P12页要求“二放空(D45)”,是什么意思?是指从储罐直接留出两个放空口,还是指一个放空口出来后分为一路手动放散和一路自动放散?后者是我司常用配置。规格上可否改为DN25?
回复:按招标文件要求执行。“二放空(D45)”是指从储罐直接留出两个放空口。
45、高压储气瓶组进口阀门从未使用过招标文件中要求的“雷戈、海洛斯、贝斯特”产品,常用高压进口阀门品牌为DK-LOK和HY-LOCK,是否可更改为这两个品牌?
回复:储气瓶组高压阀门为进口品牌为:DK-LOK、HY-LOCK、SWAGELOK。
46、“自带调压(1.2-0.5 Mpa)及付线、……”中“付线”是什么意思?
回复:调压阀旁边设附线阀。
47、招标文件中要求包含“消防控制系统”,一般消防控制系统由有消防资质的专业公司承接,提供整套消防系统所需硬件和控制系统,且消防控制系统需与整站消防系统设计密切结合。若需包含在站控系统中,请补充该项目详细的消防专业设计资料。
回复:按规范规定办(预留消防系统监测接口,详见13.1.5)的要求)。
48、“容积1m3”是指要系统中要配置有一台容积为1m3 的空气缓冲罐吗?还是其他意思?请明确。
回复:配容积为1m3空气缓冲罐。
49、招标文件第二部分 货物技术参数要求和报价表中的数量都是6台,之后3.2.1供货范围中要求数量是10台(一期6台,二期4台),请明确本次投标所需数量。
回复:本次招标为6台有效容积150m3储罐。
50、招标文件“第二部分 货物技术参数要求”中为3台,第8.2.1供货范围中要求2台。请明确该项货物需求数量。
回复:储罐增压气化器改为二台(一用一备)。
51、招标文件中要求的“ALL FOIL 、REPUBLIC FOIL、RUAG”(前两者为美国品牌、后者为匈牙利品牌)在国内储罐行业内无应用,常用的品牌为国产品牌,性能完全能满足有关标准的要求。经询国内铝箔供应商,小批量购买可能将导致价格奇高。建议铝箔改用国产品牌。
回复:按照招标文件要求执行。
52、招标文件中设计加臭装置的两套设备均为对臭剂罐容积做出统一规定,建议明确统一容积,便于对各供应商报价进行对比。
回复:按规范(满足最大用气负荷)配置臭剂罐。
53、招标文件第13.1中第(8)阀室安全控制,所述“阀室“未在招标范围中出现,请明确,是否属于本次招标范围?站控系统是否还要考虑此项?
回复:在系统中预留六个接口。
54、招标文件中LNG、L-CNG加气站部分技术规格书规定的LNG加气机和CNG加气机加气软管长度均要求“长度不小于6米”,但GB50156-2012(2014版)中第8.1.21和9.3.2条均固定”长度不大于6m”。是否应按标准执行,对招标文件前述条款进行修改?
回复:改为长度6米。
55、第3.7对泵池接口形式要求为凹面法兰,泵池作为泵橇中一部分,成橇供应,为便于成橇我司产品泵池进液和回气连接口采用焊接形式,是否可行?
回复:按规范执行。
56、第3.8条要求泵池筒体可旋转,对于成橇供应的一部分,对外连接管路和电缆皆为固定方向,鉴于此,泵池盖是否有必要要求可旋转?
回复:必须满足成撬及撬外配管方位要求。
57、招标文件技术参数要求原LNG储罐推荐品牌:“LNG储罐:查特深冷、新兴能源、富瑞深冷、中集圣达因、北京天海、苏州圣汇”现修改为:“LNG储罐:查特深冷、新兴能源、富瑞深冷、中集圣达因、北京天海、苏州圣汇、石家庄安瑞科”
58、原招标文件中评分标准做了相应调整,调整后的评分标准见附件1。
59、原招标文件技术参数要求做了相应调整,调整后的技术参数要求见附件2。
60、原招标文件第三部分中付款方式:“1、合同签订生效后7日内,付合同总价的30%;2、设备全部进场后7日内,付至合同总价的60%;3、所有设备(含管道等)安装调试结束后7日内,付至合同价的80%;4、工程全部竣工(含土建)经市级及以上特种设备检验检测机构验收合格后满6个月并待政府审计部门出具审计结论后7日内付至审计价的95%;5、余款(审计价的5%)作为质量保证金,待质量保证期满后15日内支付完毕。(无息)注:投标单位结算时需开具增值税专用发票,设备及材料部分开具税率为16%专票。”,现修改为:“(1)合同签订生效后7日内,付合同总价的30%;(2)设备全部进场后经甲方及市级及以上特种设备检验检测机构验收合格7日内,付至合同总价的60%;(3)所有设备(含管道等)安装调试结束后7日内,付至合同价的80%;(4)工程全部竣工(含土建)经市级燃气行业主管部门竣工备案验收合格后满6个月并待政府审计部门出具审计结论后7日内付至审计价的95%;(5)余款(审计价的5%)作为质量保证金,待质量保证期满后15日内支付完毕。(无息)注:投标单位结算时需开具设备税率为13%的增值税专用发票(如不能提供设备税率为13%的增值税专用发票,工程结算付款时将按照:中标金额/(1+设备税率为 13%)*(1+提供的发票的对应税率)进行调减结算总价)。”
61、招标文件中原定的“投标文件递交截止时间和开标时间: 2019年4月22日15时00分00秒”,现调整为“2019年5月7日15时00分00秒”
滨海通惠燃气有限公司
2019年4月17日
